Энергетики заменили почти треть сетей тепломагистрали "Пороховская"

Автор фото: АО "ТЭК СПб"

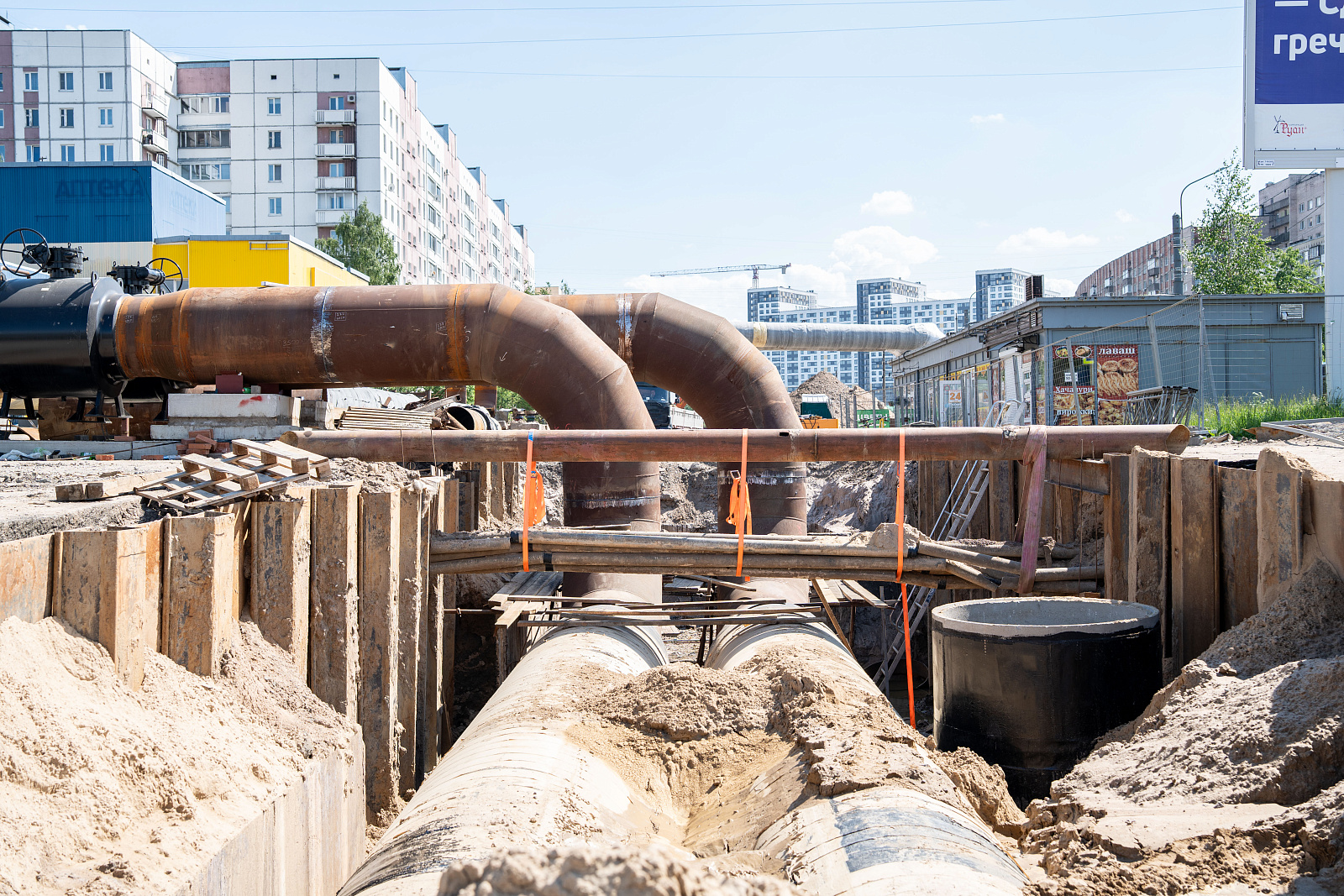

Работы по реконструкции тепломагистрали "Пороховская" в Петербурге.

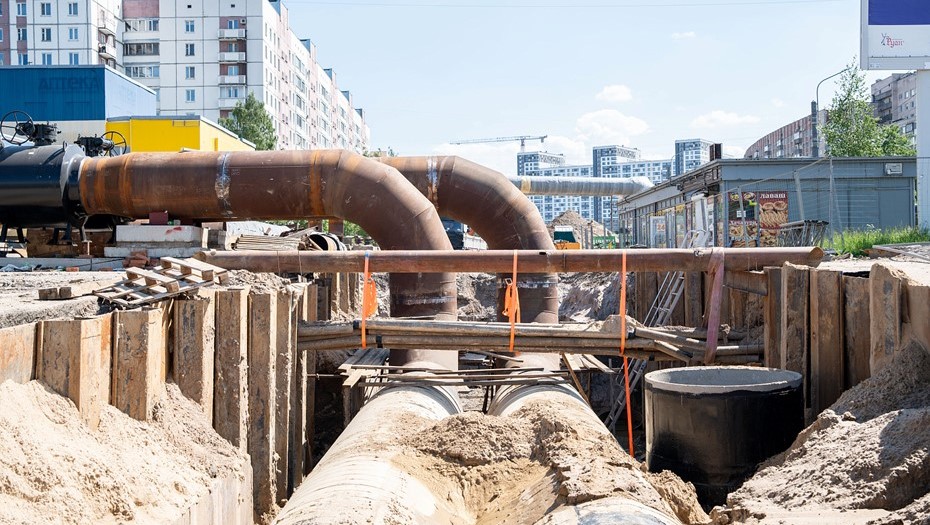

Работы по реконструкции тепломагистрали "Пороховская" в Петербурге.
Петербургские теплоэнергетики завершили строительство 1580 м временной сети на проспекте Большевиков — от Кудровского проезда до улицы Крыленко и от территории в районе Кудрово до железной дороги, сообщили 5 июня в объединённой пресс-службе АО "ТЭК" и АО "Теплосеть Санкт-Петербурга".
Это около трети от общего запланированного объёма работ.
"Сейчас специалисты приступают к замене основного участка магистрали в тех же границах", — говорится в сообщении энергетиков.
Всего проект предполагает замену 5450 м трубопроводов, то есть фактически почти треть сетей уже обновлена. Следующими этапами планируется построить ещё 3940 м временной сети, которая будет обеспечивать горожан теплом и горячей водой на время основных работ.

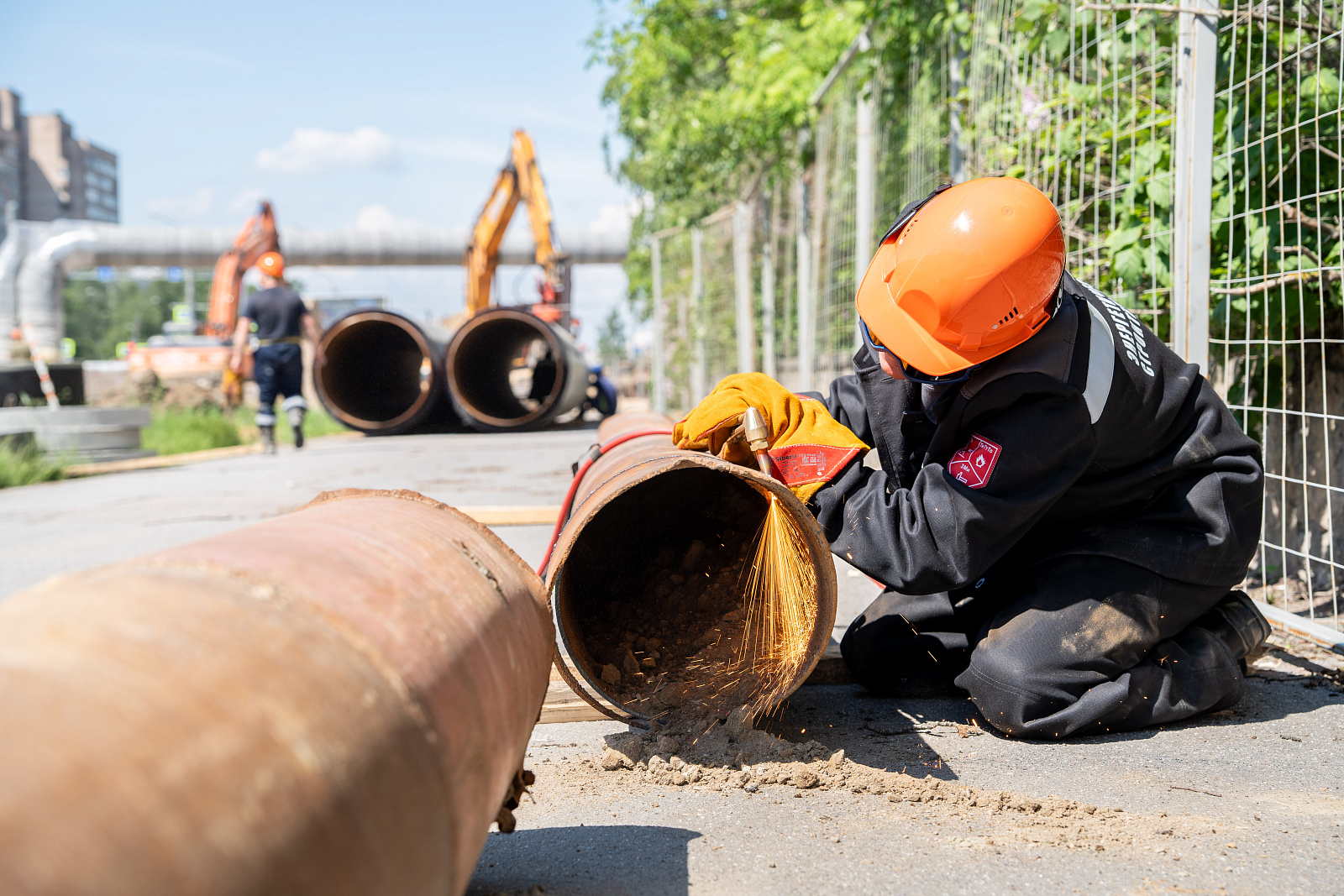

Работы по реконструкции тепломагистрали "Пороховская" в Петербурге.

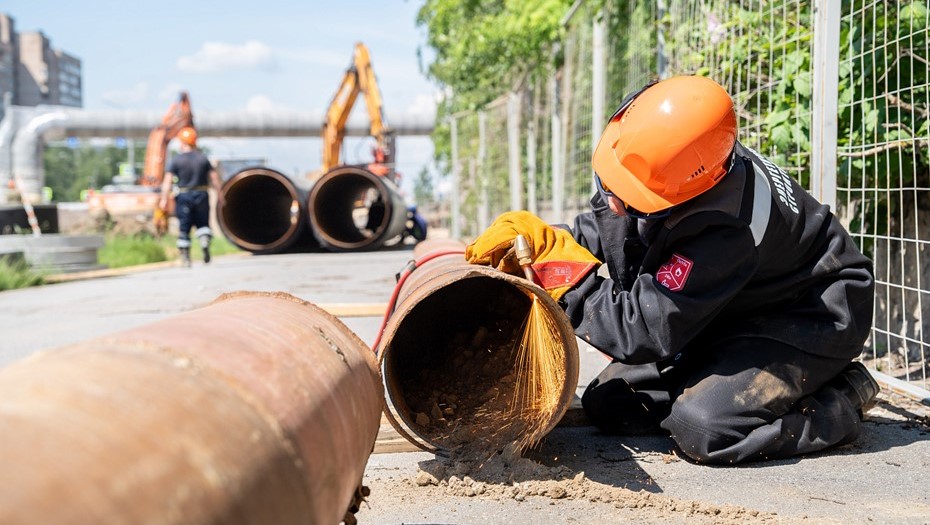

Работы по реконструкции тепломагистрали "Пороховская" в Петербурге.
Автор: АО "ТЭК СПб"
Тепломагистраль "Пороховская" обеспечивает горячей водой и теплом 300 тыс. жителей Невского, Красногвардейского районов Петербурга и Всеволожского района Ленобласти. Сети в этих локациях были проложены ещё в 1980 году.
"ДП" писал, что работы по комплексной реконструкции тепломагистрали "Пороховская" начались в конце марта. На изношенных сетях здесь за последние 5 лет было устранено 55 технологических нарушений.
Предполагается, что реализация проекта повысит надёжность теплоснабжения 909 зданий, среди которых — 593 жилых дома, 19 лечебных и 114 детских учреждений.
Завершить реконструкцию тепломагистрали "Пороховская" планируется в IV квартале 2030 года.
